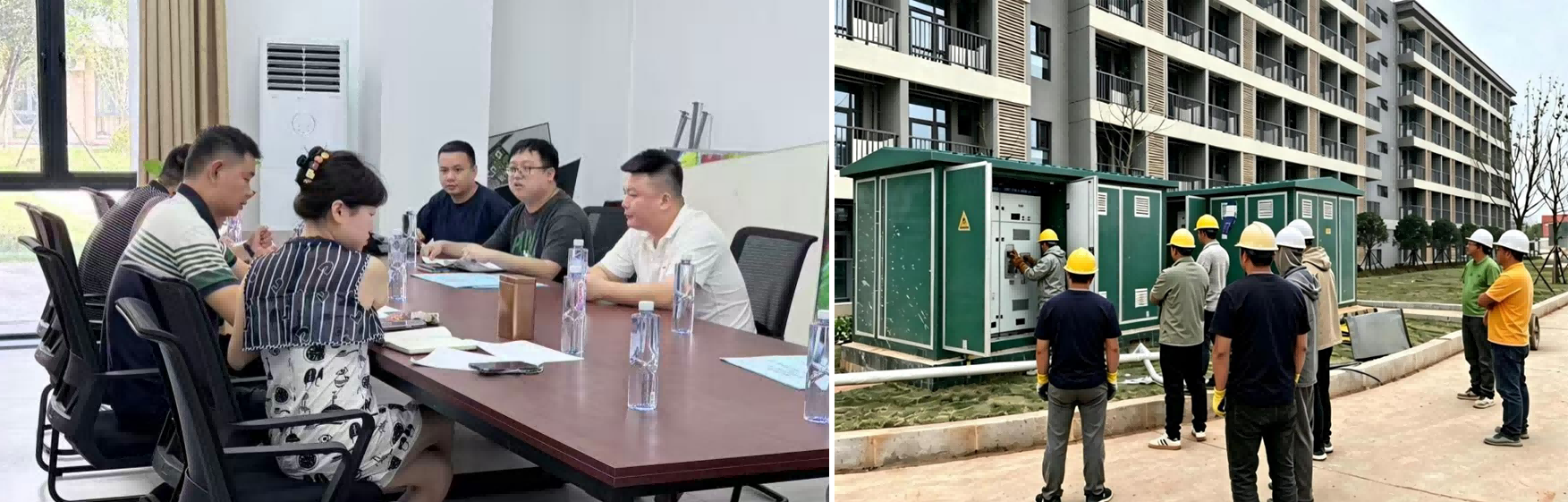

2026 年 7 月 8 日,湖南科技职业学院新校区 4# 栋宿舍基础用电工程项目竣工验收会顺利召开。本次验收由学校基建处牵头组织,设计单位、监理单位、施工单位相关负责人及专业验收专家组成联合验收组,共同完成现场核查、资料评审,经综合评议,项目各项指标全部达标,一致同意工程通过竣工验收。
工程主要配套 4# 学生宿舍供电需求,核心建设内容包含 2 台总容量 1000KVA 干式变压器、1520 米(ZR-YJV8/15KV 3*95)高压电缆、8 座标准化电缆井、340米电缆沟及全套防雷接地系统,建成后将全面完善宿舍楼配电体系,为师生住宿、校园日常教学运营提供稳定可靠电力保障。
项目施工阶段面临多重复杂难点,建设团队多措并举攻坚破局。一是涉城际铁路护坡施工,严格采用小型机械开挖、级配砂石分层夯实回填,全程布设沉降位移观测点实时监测,提前完成涉铁专项方案报审,严控地基扰动风险;二是线路 90°直角弯多达8处,通过增设电缆井、大曲率弯头、敷设导向滑轮等工艺,杜绝电缆外皮磨损、线路受力过载问题;三是校园内交叉施工,施工方严格配合学校作息错峰作业,全封闭围挡分区施工,同步协调多专业单位完成管线综合排布,避开师生通行高峰,实现施工与教学有序兼顾。
全过程建设中,项目建立完善质量、安全双管控体系。质量管理落实自检、互检、交接检 “三检制”,电缆、变压器、管材等所有进场主材均具备完整合格证与复试报告,隐蔽工程、检验批、分项分部工程验收合格率 100%;安全管理配齐持证专职安全员,落实三级安全教育、班前交底、常态化安全巡查,累计开展55次班前安全会议、1 次综合应急演练,开工至竣工全程实现零伤亡、零安全事故、零违章操作,安全稳定施工60天。
施工期间结合现场实际、供电部门及城铁管理单位要求,先后完成 4 项合理变更签证,涵盖箱变位置线路调整、电气系统深化、涉铁路段覆绿、宿舍区安全围栏增设等内容,所有变更流程规范、手续齐全。工程完工后完成接地电阻、绝缘电阻、工频耐压、变压器变比等全套电气试验,各项检测数值均优于国家标准;2025年10月19日一次性送电成功,历经48小时空载、120小时带载试运行,变压器、电缆、配电设备运行平稳无异常。
我司现场负责人表示,项目竣工交付后,将严格履行1年保修服务承诺,安排专人对接维保事宜,随时响应校方设备检修、故障处置需求。
此次4#栋宿舍基础用电工程顺利竣工验收,补齐了新校区宿舍供电配套短板,有效提升校园供电容量与供电安全等级,为学校后续宿舍入住、教学后勤保障筑牢电力根基。下一步,各参建单位将加快完成工程资料移交、现场收尾等工作,推动项目正式投入常态化运行。
